基建后勤处组织人员进行电力抢修
9月10日下午,学校男生四舍附近1600KVa箱变出现故障,导致男生一二三五舍和食堂无法供电。学院电工排查后无法查明原因,基建后勤处立即通知箱变生产安装单位到场维修。
时值中秋放假,维修施工单位组织在涪和就近技术力量迅速到场。经全面排查,11日凌晨发现箱变存在变压器低压端故障问题。该故障不能现场维修,需拆除后送变压器生产厂返修,预计返修时间不低于15天。考虑到学校实际情况,为确保尽快送电,经请示学院领导同意后决定新购入变压器进行替换。维修施工单位连夜联系变压器供应渠道。

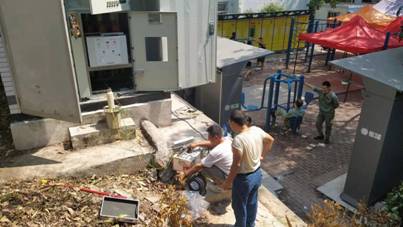

现场排查故障原因 现场排查故障原因
为避免因食堂断电导致不能供餐,在检测出变压器故障后基建后勤处立即组织食堂装修单位、变压器维修施工单位和学院电工对将食堂烟道专线(由一教后侧800KVa变压器送电,线径较细)进行改造,改造后用于保障食堂冰柜、照明和烟道基础用电,确保11日正常供餐。
11日上午,学院和箱变维修施工单位经不同渠道得到消息:1600KVA及以上负荷变压器一般为定制没有现货,全重庆市场目前可供学院使用的仅有一台2000KVa变压器,且存在因变压器增大后箱变空间受限无法安装的风险。经报请学院领导同意,基建后勤处立即指示施工单位将该变压器购入,并要求其针对安装风险提出解决方案。
2000KVa变压器和吊车于11日下午16:30到场,约18:00将故障变压器拆移出来。因场地条件限制无法使用吊车以外的重型设备,4吨重的变压器需采用人工方式进行横向移动,实际箱内可使用空间余量不足10cm,经多次反复吊装直到晚21:00才将新变压器安装进入箱变内。施工人员进入箱变内现场实测连接件铜排距离后赶回李渡生产车间改装、制作连接铜排,学院电工和其他技术人员将食堂用电改回正常供电线路。凌晨00:30分铜排制完送至现场,01:30铜排安装完成,新变压器安装完工。全部准备完毕后,新变压器进行送电,突发全校停电,测试无法确定箱变更换后的停电原因。为确保12日食堂供餐,施工单位一部分人员再次将食堂用电改回临时供电线路,另一部分人则再次对变压器进行了全面测试和试验,直至12日早晨6:00未能检测出箱变故障。


旧变压器拆移完成 新变压器第一次吊装位置复核
深夜吊装作业 铜排位置实测
为排查解决停电原因,基建后勤处联系马武电力公司到校一并排查问题。12日10:00,箱变维修施工单位组织其他技术人员携相关试验设备再次到场进行试验测试,约13:00再次确认箱变无故障,箱变更换后的停电原因可能为供电单位马武电力公司设定的过流保护定值(线路瞬时电流上限)。下午13:40--16:00,经多次整体联动试验,确认了停电原因并基本测定了当前供电保障能力上限。马武电力公司人员全程旁站监督了所有测试过程。

箱变再次现场试验
受限于设备要求,马武电力公司不能立即调整过流安全定值。12日17时左右基建后勤处按照食堂、宿舍、办公楼、教学楼的保障优先级,配合箱变从大到小启动的顺序(降低启动峰值电流)进行了送电,除学前教育实训中心暨大学生活动中心和一教空调增容变压器外学校所有设施设备均已正常送电。
停电抢修过程中,基建后勤处得到了学院领导和各部门同事多方面帮助,包括停电故障原因分析建议和联系确认变压器供货渠道等。基建后勤处对此深表谢意。

施工单位向胡校长汇报故障原因
基建后勤处已对接马武电力公司于13日下午完成相关参数调整,学校所有变压器已全部正常送电;拆除后的1600KVa变压器已送厂返修,修好后的变压器和拆下的铜排计划用于其他教学楼空调电力增容。基建后勤处下一步将组织电力技术人员对水电工进行培训,提升电力维护水平,做好现有学生规模下的后勤支持保障;积极对接供水供电单位,进一步提升供水供电保障能力。
